De werkzaamheden voor het groot onderhoud worden van 2022 tot en met 2026 uitgevoerd. De Muziekwijk Zuid heeft ongeveer 2.700 woningen en circa 6.400 bewoners. Omdat de wijk groot is en we niet alle straten 4 jaar open willen leggen, voeren we het groot onderhoud in 9 fases uit.

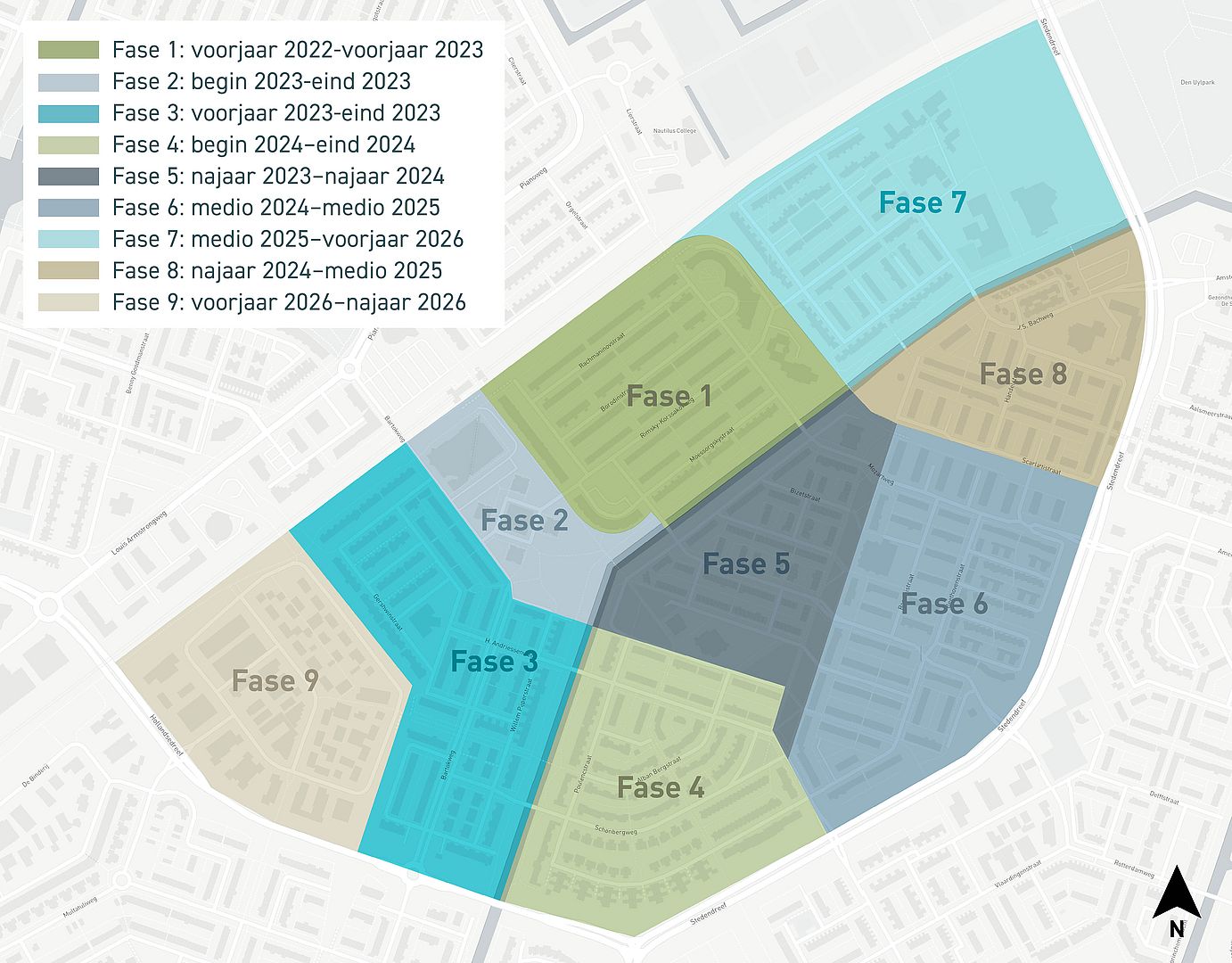

Het groot onderhoud loopt van 2021 tot en met 2026. In 2021 zijn we begonnen met het ontwerp voor fase 1. Tijdens de uitvoering van de werkzaamheden bereiden we de volgende fase voor. Hieronder is de globale planning voor de werkzaamheden buiten per fase aangegeven. (Fase 8 wordt uitgevoerd voor fase 7).
Fase | Straatnaam | Rondom gedeelte |
---|---|---|
Fase 1, voorjaar 2022 - voorjaar 2023 | Chopinpad | geen huisnummers (fietspad) |
Rachmaninovstraat | geheel | |
Borodinstraat | geheel | |
Rimsky Korssakovweg | huisnrs 100 t/m 181 even + oneven | |
Moessorgskystraat | geheel | |
Tsjaikowskypad | geen huisnummers (watergang / fietspad) | |
Glinkastraat | geheel | |
Mozartplantsoen | geheel | |
Cesar Franckweg | huisnrs 46 + 48 | |
Mozartweg | huisnr 90 | |
Rameaugracht | geen huisnummers (watergang / fietspad) | |
Fase 2, begin 2023 - eind 2023 | Chopinpad | geen huisnummers (fietspad) |
Rimsky Korssakovweg | huisnrs 1 t/m 99 even + oneven | |
Strawinskypad | geen huisnummers (fietspad) | |
Messiaenplantsoen | geheel | |
Tsjaikowskypad | geen huisnummers (watergang / fietspad) | |
Bartokweg | huisnrs 89 t/m 145 oneven | |
Rameaugracht | geen huisnummers (watergang / fietspad) | |
Fase 3, voorjaar 2023 - eind 2023 | Chopinpad | geen huisnummers (fietspad) |
Gershwinstraat | geheel | |
Prokotjevstraat | geheel | |
Bartokweg | huisnrs 1 t/m 87 even + oneven | |
Willem Pijperstraat | geheel | |
H. Andriessenweg | geen huisnrs >> alleen in fase 4 | |
Tsjaikowskypad | geen huisnummers (watergang / fietspad) | |
Rameaugracht | geen huisnummers (watergang / fietspad) | |
Brittenstraat | geheel | |
Hindemithpad | geheel | |
Erik Satiestraat | geheel | |
Schönbergweg | Huisnrs: 76 t/m 83 even + oneven | |
Fase 4, begin 2024 - eind 2024 | H. Andriessenweg | Huisnrs 1 t/m 86 even + oneven -/- 2 t/m 20 even |
Poulencstraat | geheel | |
Alban Bergstraat | geheel | |
Schönbergweg | Huisnrs 1 t/m 73 even + oneven | |
Madernastraat | geheel | |
Strawinskypad | Huisnrs 1 t/m 16 even + oneven | |
Haydnplantsoen | geen huisnrs | |
Rameaugracht | geen huisnummers (watergang / fietspad) | |
Fase 5, najaar 2023 - najaar 2024 | Saint-Saensgracht | geheel |
Mozartweg | huisnrs 45 t/m 63 oneven + 10 t/m 86 even | |
Bizetstraat | geheel | |
Berliozstraat | geheel | |
Cesar Franckweg | huisnrs 57 t/m 109 + 2 t/m 42 | |
Ravelplantsoen | geheel | |
Haydnplantsoen | Huisnrs: 15 t/m 51 (oneven) | |
Rameaugracht | geen huisnummers (watergang / fietspad) | |
Fase 6, medio 2024 - medio 2025 | Haydnplantsoen | Huisnrs 2 t/m 110 (even) |
H. Andriessenweg | huisnrs 2 t/m 20 even | |
Schönbergweg | Huisnrs 75 t/m 83 even + oneven | |
Tartinistraat | geheel | |
Locatellistraat | geheel | |
Corellistraat | geheel | |
Mozartweg | huisnrs 1 t/m 43 oneven | |
Lisztpad | geheel | |
Rossinistraat | geheel | |
Bellinipad | geheel | |
Donzettipad | geheel | |
Clementistraat | geheel | |
Von Weberstraat | geheel | |
Verdistraat | geheel | |
Rubinsteinpad | geheel | |
Schubertstraat | geheel | |
Mendelssohnpad | geheel | |
Schumannstraat | geheel | |
Cesar Franckweg | huisnrs 1 t/m 53 oneven | |
Mahlerstraat | geheel | |
Wagnerstraat | geheel | |
Brahmsstraat | geheel | |
Sibeliuspad | geheel | |
Beethovenstraat | geheel | |
Fase 8, najaar 2024 - medio 2025 | J.G. Waltherhof | geheel |
Frescobaldistraat | geheel | |
J.S. Bachweg | Huisnrs 5a t/m 5e | |
Telemannstraat | geheel | |
Monteverdistraat | geheel | |
Vivaldipad | geen huisnummers (fietspad) | |
Händelstraat | geheel | |
Scarlattistraat | geheel | |
Rameaugracht | Huisnrs 1 t/m 33 | |
Fase 7, medio 2025 - voorjaar 2026 | Couperinstraat | geheel |
Componistenpad | geen huisnummers (fietspad) | |
Sweelinckplantsoen | geheel | |
J.S. Bachweg | huisnrs 7 t/m 76 | |
Pergolesistraat | geheel | |
Purcellstraat | geheel | |
Buxtehudepad | geen huisnummers (fietspad) | |
Tsjaikowskypad | geen huisnummers (fietspad) | |
Rameaugracht | geen huisnummers (watergang / fietspad) | |
Fase 9, voorjaar 2026 - najaar 2026 | Operetteweg | geheel |
Musicalstraat | geheel | |
Chopinpad | geen huisnummers (fietspad) | |
Clare Lennartpad | geen huisnummers (fietspad) | |
Bij het groot onderhoud Muziekwijk Zuid werken we per fase met de volgende aanpak:
We beginnen het groot onderhoud met een inloopavond. Bewoners kunnen hier hun wensen en ideeën geven. Je kunt meedenken over bijvoorbeeld de invulling van het groen, de speelvoorzieningen, ontmoetingsplekken en het straatmeubilair. We beginnen dus met een leeg vel. Er is nog geen ontwerp gemaakt. Je kunt ook online meedoen.
Het bouwteam gaat aan de slag met uitwerken van het ontwerp. Ze brengen de doelen en ambities van het project in beeld. Het 1e ontwerp bevat de uitkomsten van het belevingsonderzoek en de ideeën en wensen van de bewoners.
Als de eerste versie van het ontwerp er ligt, presenteren we dat. Als het past binnen de randvoorwaarden en eisen, zijn de ideeën en wensen van bewoners meegenomen in het ontwerp. Op een lijst laten we zien wat we er wel of niet mee kan. Tijdens deze avond kun je vragen stellen. Het ontwerp presenteren we ook online, waar je ook kunt reageren. Omdat we blij zijn met alle bewoners die meedenken, verloten we 3 groenpakketten onder de bewoners die reageren op het 1e ontwerp.
Het kan zijn dat naar aanleiding van de presentatie nog kleine aanpassingen nodig zijn in het ontwerp. Dit pakt het bouwteam op. Ook worden in deze stap de uitvoeringstekeningen en de planning gemaakt, waarmee de mensen buiten aan de slag kunnen. Uiteraard denkt het bouwteam ook na over de bereikbaarheid van de buurt hierbij. Als deze zaken allemaal klaar zijn, stelt het bouwteam het definitief ontwerp vast.
We presenteren het definitief ontwerp van de openbare ruimte. Naast een toelichting op het ontwerp vertellen de leden van het bouwteam ook meer over de werkzaamheden en de fasering. Tijdens deze presentatie komen dus ook de praktische zaken aan de orde: planning, parkeren, veiligheid en de bereikbaarheid van de buurt en de woningen. Het definitief ontwerp kun je ook online volgen.
Het is zover, na maanden van voorbereidingen gaat de eerste schop in de grond. Voor de start verspreiden we een nieuwsbrief in de hele fase. De werkzaamheden voeren we per straat uit om overlast tot een minimum te beperken. Vlak voordat we bij jou in de straat aan het werk gaan, ontvang je nog een brief met praktische informatie. Soms is enige overlast helaas onvermijdelijk, maar in goed overleg kunnen we samen veel dingen voorkomen of oplossen. De omgevingsmanager van Dusseldorp is het aanspreekpunt voor de buurt.
Een officieel moment in het project: de oplevering van een fase. Dit betekent dat het werk voor dit gebied klaar is. Met het bouwteam lopen we alles na om te controleren of het uitgevoerd is zoals afgesproken. Daar gaan we wel van uit natuurlijk, want mocht er onderweg iets haperen, dan pakken we dat samen meteen op. Als alles naar wens is, laten we het weer netjes achter. Het kan zijn dat we nog een keer terug komen, bijvoorbeeld omdat op dat moment het groen nog niet aangeplant kan worden. Dat kan namelijk alleen in het plantseizoen dat loopt van oktober tot april.
Volgens de opdracht voert Dusseldorp nog een half jaar onderhoud uit in de wijk.
